SF₆-freie GIS-Schaltanlagen auf 110- und 20-kV-Ebene Spie errichtet drei neue Umspannwerke in Offenbach

Quelle: Pressemitteilung 1 min Lesedauer

Anbieter zum Thema

Spie, Dienstleister in den Bereichen Energie und Kommunikation, realisiert im Auftrag der Gesellschaft für Hochspannungsbau Offenbach bis 2029 drei neue Umspannwerke und stärkt damit die regionale Stromversorgung. Die Anlagen entstehen im Norden, Süden und Osten der Stadt und gehören dem örtlichen Strom- und Gasnetzbetreiber Energienetze Offenbach (ENO).

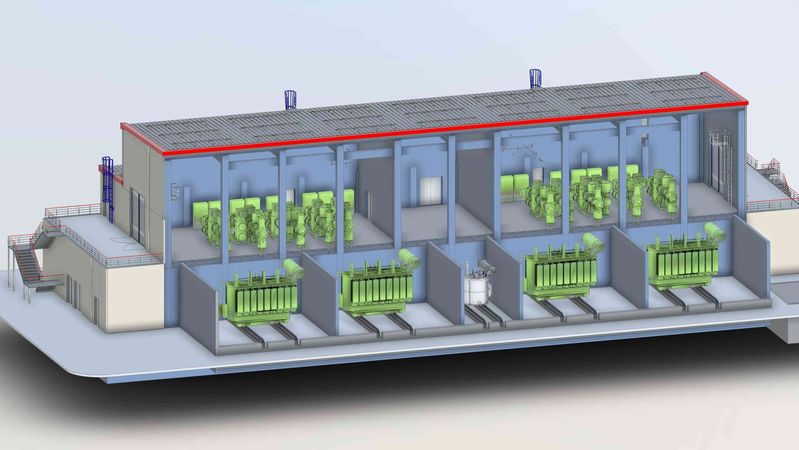

3-D-Modell des Umspannwerks Offenbach Ost.(Bild:  Spie)
3-D-Modell des Umspannwerks Offenbach Ost.
(Bild: Spie)

In allen drei Umspannwerken kommen moderne SF₆-freie GIS-Schaltanlagen (Gas Insulated Switchgear) auf 110- und 20-kV-Ebene zum Einsatz. Der Verzicht auf das klimaschädliche Isoliergas Schwefelhexafluorid reduziert den CO₂-Fußabdruck der Anlagen deutlich. „Wir gehören zu den Ersten in Deutschland, die diese Technologie im großen Maßstab bei Projekten umsetzen und so die Marktdurchdringung SF₆-freier Anlagen vorantreiben“, so Christoph Bausch, Projektleiter im Geschäftsbereich High Voltage von Spie Germany Switzerland Austria.

Spie erbringt für alle drei Umspannwerke die Leistungen: Genehmigungsplanung und Errichtung der Gebäude, Engineering für die Primär- und Sekundärtechnik, Installation der kompletten Schutz- und Leittechnik, Projekt- und Baustellenleitung sowie Inbetriebsetzung der Gesamtanlagen. Die Umsetzung ist anspruchsvoll: Bis zu 5 t schwere Schaltfelder müssen teilweise auf engem Raum im städtischen Umfeld installiert werden.

Die Projekte im Überblick

- Umspannwerk Nord (EVO-Gelände, Andréstraße): 18.000 m³, 110-kV-Schaltanlage mit 14 Schaltfeldern, 20-kV-Schaltanlage mit 52 Schaltfeldern, 4 Transformatoren.

- Umspannwerk Ost (Mülheimer Straße): 18.200 m³, 110-kV-Schaltanlage mit 16 Schaltfeldern, 20-kV-Schaltanlage mit 42 Schaltfeldern, 3 Transformatoren.

- Umspannwerk Süd (Rowentastraße): 10.400 m³, 110-kV-Schaltanlage mit 12 Schaltfeldern, 20-kV-Schaltanlage mit 30 Schaltfeldern, 2 Transformatoren.

Der offizielle Projektstart war im November 2025. Die beiden Umspannwerke Nord und Ost werden parallel umgesetzt (Beginn September 2026), das Umspannwerk Süd folgt im Juli 2027. Die Bauphase dauert insgesamt rund drei Jahre.

Jetzt Newsletter abonnieren

Verpassen Sie nicht unsere besten Inhalte

Mit Klick auf „Newsletter abonnieren“ erkläre ich mich mit der Verarbeitung und Nutzung meiner Daten gemäß Einwilligungserklärung (bitte aufklappen für Details) einverstanden und akzeptiere die Nutzungsbedingungen. Weitere Informationen finde ich in unserer Datenschutzerklärung. Die Einwilligungserklärung bezieht sich u. a. auf die Zusendung von redaktionellen Newslettern per E-Mail und auf den Datenabgleich zu Marketingzwecken mit ausgewählten Werbepartnern (z. B. LinkedIn, Google, Meta).

Aufklappen für Details zu Ihrer Einwilligung
